会展中心供配电升级改造结束并移交
时间:
2020-07-23
公司开发建设的兴义会展中心项目,自2008年建成投入使用至今已有十余个年头,现有州、市政务中心、州公共资源交易中心等多家政府部门在此办公,沿街商铺42个均正常经营中,系兴义市重点消防单位。
随着各办公单位的业务开展和门店开业,对电力需求不断扩大,现有变压器等设施设备已无法满足使用需求,因此也带来了相应的安全隐患。根据州安监局转交的州政务中心[2019]1号文件《关于兴义会展中心供电系统存在安全隐患的报告》及州资源中心联函[2019]1号文件《关于对兴义会展中心供电隐患整改的函》,结合公司2019年1月23日递交州监局《关于州市政务中心、州公共资源交易中心反映兴义会展中心供电系统存在安全隐患的回复》意见,我公司安排工程部及供电专业人员对现场情况进行了解和勘察,决定对会展中心供配电系统进行全面升级改造。
公司邀请有专业资质的黔西南州宏源电力勘察设计有限公司针对办公区和沿街门面用电作升级改造方案设计和费用预算。经过工程招投标,贵州中黔能水利电力建设有限公司中标,于2019年8月开始按照设计方案进行升级改造工程施工,2019年11月全部完工。

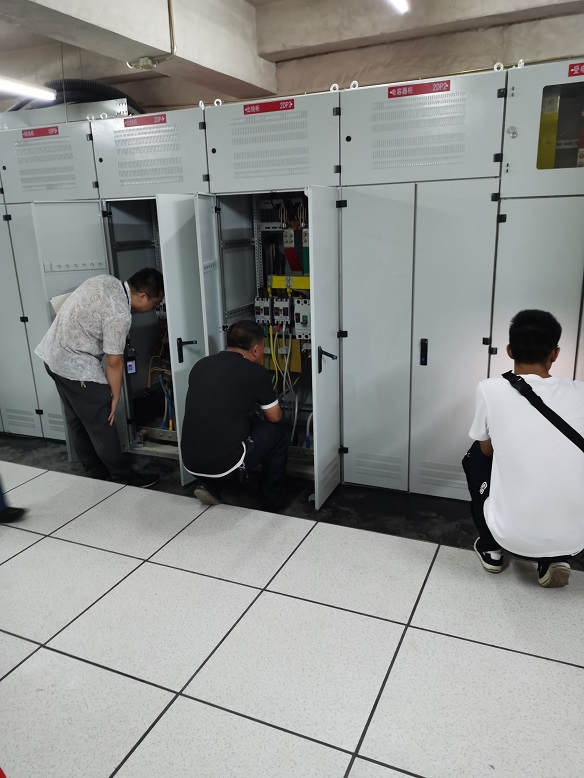

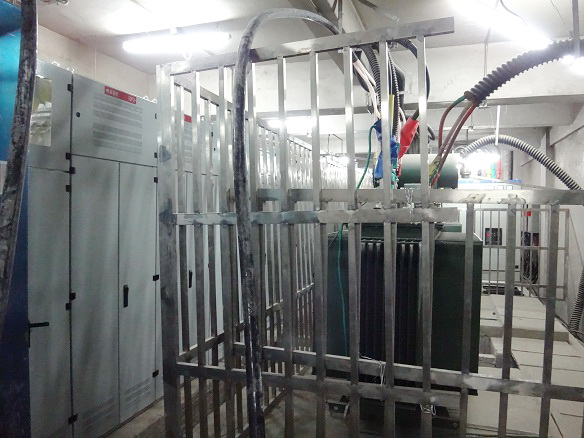

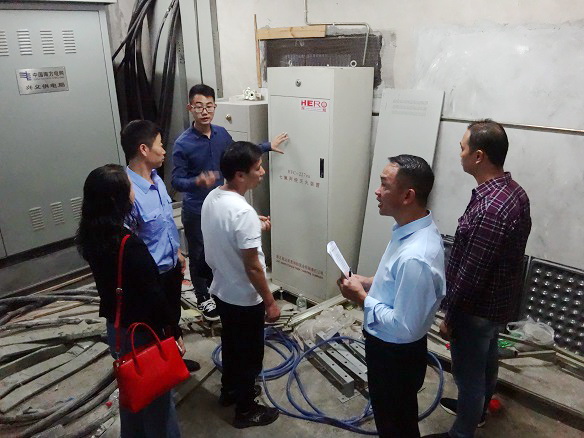

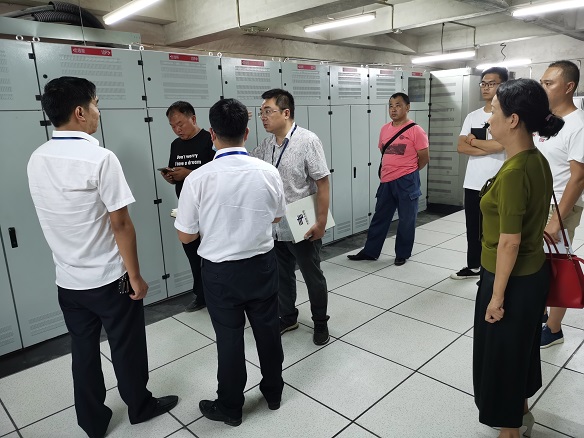

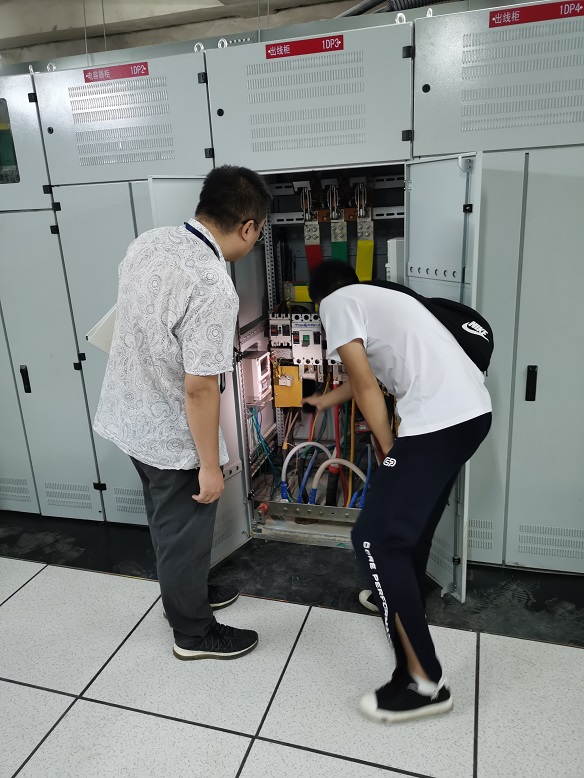

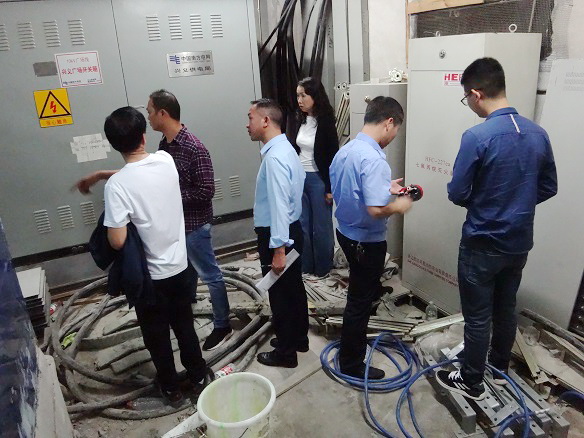

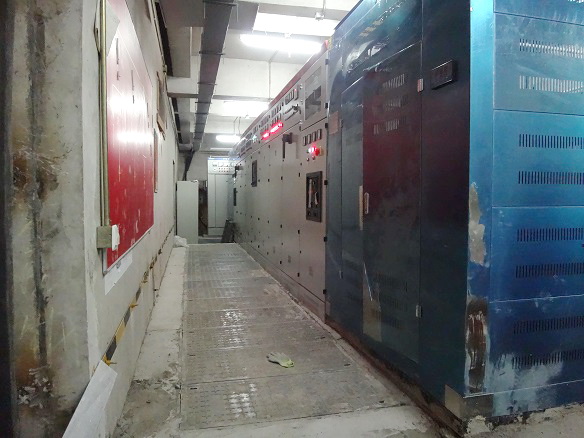

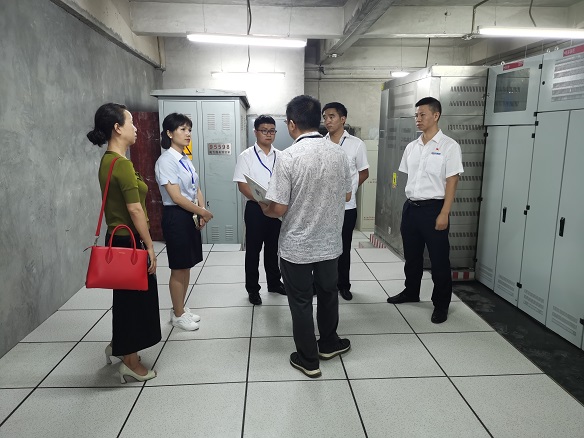

为了确保各单位及业主的用电安全和更专业的技术支持与管理,公司向供电部门申请同意后,于2020年7月17日,在会展中心各办公单位代表、物业公司等人员见证下,公司将兴义会展中心配电房及相关供电设施设备整体移交兴义供电局。
